فرآیند حمل و انتقال پله‌ برقی از کارخانه تا محل نصب

فرآیند حمل و انتقال پله‌ برقی از کارخانه تا محل نصب

مقدمه

کامیون مخصوص حمل و نقل پله برقی در مسیر بزرگراه بین کارخانه و محل پروژه

در پروژه‌های ساختمانی بزرگ و مدرن، یکی از مراحل حیاتی و حساس، حمل و نقل پله برقی از کارخانه تا محل نصب است. این فرایند نه‌تنها به دقت فنی بالا نیاز دارد، بلکه باید با برنامه‌ریزی دقیق، هماهنگی تیم‌های متعدد و رعایت استانداردهای ایمنی انجام شود. هرگونه بی‌دقتی در مرحله‌ی حمل و نقل پله برقی می‌تواند منجر به آسیب‌های جدی به قطعات مکانیکی و الکترونیکی شود، یا حتی تأخیر قابل‌توجهی در تحویل نهایی پروژه ایجاد کند.

انواع پله برقی را بشناسید

در حقیقت، کیفیت عملکرد یک پله‌برقی تنها به طراحی و تولید آن در کارخانه وابسته نیست، بلکه نحوه‌ی انتقال و جابه‌جایی پله برقی نیز نقشی تعیین‌کننده در دوام، ایمنی و کارکرد آن دارد. در این مقاله به بررسی کامل فرایند حمل و انتقال پله‌ برقی از مرحله‌ی خروج از کارخانه تا نصب در محل پروژه می‌پردازیم و نکات فنی، اجرایی و ایمنی مرتبط با آن را به‌صورت تخصصی مرور خواهیم کرد.

صفر تا صد نصب و راه‌اندازی پله‌برقی: راهنمای جامع از طراحی تا تحویل نهایی

اهمیت حمل و نقل پله برقی در پروژه‌های ساختمانی

در پروژه‌های بزرگ تجاری، اداری یا فرودگاهی، زمان و کیفیت دو عامل حیاتی برای موفقیت محسوب می‌شوند. در این میان، حمل و نقل پله برقی یکی از مراحلی است که معمولاً نادیده گرفته می‌شود، اما در واقعیت، کوچک‌ترین خطا در این فرایند می‌تواند موجب توقف کامل عملیات نصب یا تحمیل هزینه‌های سنگین تعمیر شود.

پله‌برقی‌ها جزو تجهیزات سنگین و حساس محسوب می‌شوند؛ هر دستگاه شامل صدها قطعه مکانیکی و الکترونیکی دقیق است که در کارخانه با دقت تنظیم می‌شوند. اگر حمل و نقل پله برقی بدون برنامه‌ریزی انجام گیرد، لرزش، ضربه یا شرایط دمایی نامناسب می‌تواند تنظیمات اولیه را مختل کند و حتی باعث از کار افتادن بخش‌هایی از سیستم شود.

علاوه بر این، در پروژه‌هایی با چندین دستگاه پله‌برقی، هماهنگی بین تیم حمل، پیمانکار و نصاب اهمیت ویژه‌ای دارد. اگر ترتیب انتقال و تخلیه رعایت نشود، ازدحام در محل پروژه یا آسیب به سایر تجهیزات امری اجتناب‌ناپذیر خواهد بود. به همین دلیل، حمل و نقل پله برقی باید دقیقاً طبق نقشه‌ی اجرایی پروژه و با درنظرگرفتن مسیرهای دسترسی، وزن بار، و ظرفیت ماشین‌آلات انجام گیرد.

در بسیاری از پروژه‌های بین‌المللی، برنامه‌ریزی برای حمل و نقل پله برقی حتی پیش از اتمام مرحله‌ی تولید آغاز می‌شود تا هر دستگاه طبق زمان‌بندی تحویل و نصب شود. این هماهنگی، علاوه بر کاهش هزینه‌ها، موجب افزایش سرعت در فرآیند نصب و رضایت نهایی کارفرما می‌شود.

نحوه رفع مشکلات رایج هنگام نصب پله‌برقی: راهنمای فنی برای متخصصان

آماده‌سازی پله‌ برقی در کارخانه برای حمل و نقل پله برقی

پیش از آغاز مرحله‌ی حمل و نقل پله برقی، بخش تولید کارخانه موظف است تمامی تجهیزات را برای جابه‌جایی ایمن آماده کند. این مرحله به ظاهر ساده، در واقع یکی از حیاتی‌ترین مراحل لجستیک پروژه است، زیرا کوچک‌ترین اشتباه در آماده‌سازی می‌تواند منجر به آسیب‌های جدی در زمان انتقال یا نصب شود.

در ابتدا، پله‌برقی‌ها پس از پایان مونتاژ نهایی، مورد بازرسی دقیق کیفی قرار می‌گیرند. کارشناسان کنترل کیفیت، اجزای اصلی از جمله اسکلت فلزی، پله‌ها، زنجیرها، موتور محرک و سیستم کنترلی را بررسی کرده و از سلامت کامل عملکرد آنها اطمینان حاصل می‌کنند. سپس فرایند ایمن‌سازی برای حمل و نقل پله برقی آغاز می‌شود.

در این مرحله، قطعات متحرک مانند پله‌ها و نرده‌ها با تسمه‌های مقاوم ثابت می‌شوند تا در حین حرکت آسیب نبینند. بخش‌های حساس الکترونیکی با روکش‌های ضد رطوبت و مواد فوم‌دار محافظت می‌شوند. در پروژه‌های بین‌المللی، معمولاً از جعبه‌های چوبی صنعتی و فریم‌های فولادی تقویت‌شده برای بسته‌بندی استفاده می‌شود تا مقاومت لازم در برابر لرزش، رطوبت و ضربه فراهم گردد.

نکته مهم دیگر، برچسب‌گذاری دقیق هر پله‌برقی است. در هر بسته، شماره سریال، مقصد پروژه، موقعیت نصب (مثلاً پله‌برقی شماره ۲ ورودی شمالی) و اطلاعات وزن درج می‌شود تا تیم حمل و نصب بتوانند بدون خطا آن را جابه‌جا کنند.

در پایان، فرم‌های فنی مربوط به تست نهایی، گزارش کنترل کیفیت و چک‌لیست ایمنی به محموله ضمیمه می‌شود. تنها پس از تأیید نهایی واحد فنی است که اجازه‌ی حمل و نقل پله برقی صادر می‌شود. این فرآیند دقیق و مستند، تضمین می‌کند که تجهیزات در مقصد دقیقاً با همان کیفیت خروج از کارخانه به‌دست نصاب برسند.

انتخاب روش مناسب برای حمل و نقل پله برقی

یکی از تصمیم‌های کلیدی در پروژه‌های بزرگ، انتخاب روش درست برای حمل و نقل پله برقی است. این انتخاب به فاکتورهایی مانند فاصله بین کارخانه و محل پروژه، وزن و ابعاد دستگاه، شرایط جاده‌ای، و محدودیت‌های زمانی بستگی دارد. انتخاب نادرست می‌تواند باعث آسیب به تجهیزات یا افزایش هزینه‌های حمل شود.

در حالت کلی، سه روش اصلی برای حمل و نقل پله برقی وجود دارد: زمینی، دریایی و هوایی. در ادامه ویژگی‌ها، مزایا و محدودیت‌های هرکدام را مرور می‌کنیم ????

مقایسه روش‌های حمل و نقل پله برقی

روش حملتوضیحات فنیمزایامحدودیت‌ها
زمینیمتداول‌ترین روش با استفاده از کامیون‌های مخصوص حمل تجهیزات سنگینکنترل کامل بر مسیر، امکان حمل مستقیم تا محل پروژهنیاز به مسیر دسترسی مناسب، محدودیت وزن و ارتفاع بار
دریاییمناسب برای پروژه‌های صادراتی یا جزیره‌ایهزینه کمتر برای حمل انبوه، ایمنی بالا در مسیرهای طولانیزمان زیاد حمل، نیاز به هماهنگی گمرکی
هواییبرای پروژه‌های اضطراری یا با زمان‌بندی فشردهسرعت بسیار بالاهزینه بسیار زیاد و محدودیت وزن و ابعاد

نکات فنی در زمان انتقال پله برقی به محل نصب

انتهای مسیر حمل و نقل پله برقی جایی است که بیشترین ریسکِ آسیب رخ می‌دهد؛ یعنی ورود به سایت و جابه‌جایی تا دهانه‌ی نصب. در این مرحله، برنامه‌ریزی جزئی، تجهیزات مناسبِ ریگریگ (Rigging) و هماهنگی تیم‌ها باید بی‌نقص باشد.

درخواست تنظیم قرارداد سرویس و نگهداری پله برقی؛ پیشنهادات خدمات برای مدیران ساختمان

ارزیابی مسیر دسترسی تا دهانه نصب

  • بازدید پیش‌دستانه (Site Survey): عرض و شعاع گردش معابر، شیب رمپ‌ها، ارتفاع آزاد، ظرفیت آسانسور باربری، و موانع ثابت را دقیق اندازه‌گیری کنید.
  • ظرفیت بار کف و رمپ‌ها: بار نقطه‌ای/خطی کف را با وزن ناخالص دستگاه + شاسی حمل مقایسه کنید. در صورت نیاز از اسکیدهای پخش‌بار یا الوارهای LVL استفاده کنید.
  • حفاظت از سطوح تمام‌شده: کفپوش‌ها، دیوارها و لبه‌ها با ورق MDF، فوم ضربه‌گیر یا کارتن پلاست پوشانده شوند.

برنامه جابه‌جایی و ریگریگ (Lift Plan)

  • Method Statement & Risk Assessment: سناریوی کامل انتقال از نقطه تخلیه تا جای‌گذاری شامل نقش‌ها، مسیر، نقاط توقف و خروج اضطراری تدوین شود.
  • نقطه تعادل (CoG): مرکز ثقل دستگاه روی شاسی مشخص و روی بدنه علامت‌گذاری شود تا تعادل اسلینگ‌ها به‌هم نخورد.
  • ابزارهای بالابری: اسلینگ‌های الیافی/زنجیری با ظرفیت نامی مناسب، اسپردر بار برای جلوگیری از فشار موضعی، شَکل (Shackle) استاندارد، تراورس و وینچ دستی/برقی آماده باشند.
  • اپراتور و علامت‌دهنده (Banksman): فقط یک نفر علامت‌دهنده مسئول ارسال فرمان به راننده جرثقیل یا لیفتراک باشد؛ سایرین فرمان ندهند.

تخلیه و ورود به سازه

  • جرثقیل/لیفتراک مناسب: شعاع کاری، ارتفاع بوم، ظرفیت در فاصله عملیاتی و زمینِ هموار بررسی شود.
  • زاویه اسلینگ‌ها: زاویه بین اسلینگ‌ها ترجیحاً ≥ 60° باشد تا کشش اضافی به نقاط اتصال وارد نشود.
  • کنترل باد و آب‌وهوا: برای بارهای طویل مثل پله‌برقی، سرعت باد مجاز رعایت شود؛ در هوای بارانی از نفوذ رطوبت به تابلوها جلوگیری کنید.
  • حریم خطوط برق: فاصله ایمن از خطوط هوایی برق طبق مقررات محلی حفظ شود.

عبور از دهانه‌ها و طبقات

  • ابعاد دهانه نصب: طول/عرض/ارتفاع دهانه با نقشه سازنده تطبیق داده شود؛ میله‌های راهنما (Guide Rod) برای هدایت دقیق استفاده گردد.
  • پشتیبانی موقت: پیش از آزاد کردن بار، جک‌های موقت یا پاخرک زیر نقاطِ اعلام‌شده سازنده قرار گیرد تا تنش موضعی ایجاد نشود.
  • عدم وارد کردن بار به اجزای حساس: هرگز از نرده‌ها، پله‌ها یا پوشش‌های دکوراتیو به‌عنوان نقطه مهار استفاده نکنید؛ صرفاً از نقاط لیفت تاییدشده استفاده شود.

ایمنی، ارتباطات و مستندسازی

  • PPE کامل: کلاه ایمنی، کفش ایمنی پنجه‌فولادی، دستکش ضدبرش، جلیقه شبرنگ و کمربند ایمنی در کار در ارتفاع الزامی است.
  • مدیریت ترافیک داخلی سایت: مسیر انتقال با نوار خطر و تابلو مسدود و فقط افراد مجاز حاضر باشند.
  • چک‌لیست‌های مرحله‌ای: پس از هر گام (تخلیه، عبور از درگاه، جانمایی موقت) فرم کنترل کیفیت تکمیل شود.
  • هماهنگی لحظه‌ای: بی‌سیم یا گروه واتس‌اپ کاری با اصطلاحات استاندارد (Stop/Go/Lower/Hoist/Slack) تعریف شود.

خطاهای پرتکرار که باید اجتناب شوند

  • مهار نامتقارن بار: سبب پیچش اسکلت و آسیب هم‌راستایی ریل‌ها می‌شود.
  • عدم کنترل کفایت کف سازه: نشست موضعی و ترک خوردن کف را به‌دنبال دارد.
  • برداشتن پوشش‌های محافظ قبل از جانمایی نهایی: خطر ضربه و خط و خش در مسیر انتقال را بالا می‌برد.
  • قراردهی بار روی نقاط غیرسازه‌ای: آسیب به قطعات تزئینی و هزینه‌های اصلاح.

چک‌لیست کوتاه ورود به محل نصب (قابل پرینت)

  • مسیر دسترسی تا دهانه، اندازه‌گیری و علامت‌گذاری شد.
  • ظرفیت کف/رمپ‌ها و پلکان موقت تأیید شد.
  • نقاط لیفت تاییدشده سازنده و مرکز ثقل مشخص شد.
  • اسلینگ‌ها/شَکل‌ها/اسپردربار Test Certificate معتبر دارند.
  • اپراتور جرثقیل/لیفتراک دارای گواهی معتبر است.
  • Banksman تعیین و کدهای علامت‌دهی مرور شد.
  • تجهیزات حفاظت سطوح نصب شد.
  • فرم Risk Assessment & Method Statement امضا شد.
  • بیمه مسئولیت و بیمه محموله فعال است.
  • پوشش‌های محافظ تا پایان جانمایی نهایی باز نمی‌شوند.

نگهداری موقت و انبارش صحیح قبل از نصب

پس از اتمام مرحله‌ی حمل و نقل پله برقی و تخلیه در محل پروژه، معمولاً تا زمان نصب نهایی چند روز تا چند هفته فاصله وجود دارد. در این بازه، نحوه‌ی نگهداری موقت پله‌ برقی نقش حیاتی در حفظ سلامت دستگاه دارد. هرگونه رطوبت، گرد و غبار یا فشار فیزیکی در این دوره می‌تواند موجب زنگ‌زدگی قطعات، تغییر شکل بدنه یا خرابی سیستم‌های الکترونیکی شود.

دریافت مشاوره های اولیه برای خرید پله برقی

شرایط استاندارد محل انبار

  1. محیط خشک و دارای تهویه:
    محل نگهداری باید کاملاً خشک، سرپوشیده و دارای تهویه مناسب باشد. رطوبت بالا، یکی از عوامل اصلی در خرابی موتور و زنجیرهای حرکتی است. دمای محیط بهتر است بین ۵ تا ۴۰ درجه سانتی‌گراد باشد تا قطعات الکترونیکی و روغن‌های صنعتی در وضعیت پایدار باقی بمانند.

  2. کف کاملاً صاف و مقاوم:
    پله‌برقی‌ها باید روی کف بتنی تراز قرار گیرند. برای جلوگیری از تغییر شکل بدنه، استفاده از پایه‌های فلزی یا بلوک‌های چوبی هم‌ارتفاع در زیر نقاط باربری توصیه می‌شود.

  3. پوشش محافظ در برابر گرد و غبار:
    در زمان نگهداری، تمام سطوح دستگاه باید با روکش برزنتی یا نایلون ضخیم پوشانده شود تا از نفوذ گرد و غبار و ذرات ساختمانی جلوگیری شود. در مناطق مرطوب، استفاده از پودر خشک‌کننده (سیلیکاژل) داخل محفظه‌ها توصیه می‌شود.

  4. جلوگیری از تردد افراد غیرمسئول:
    انبار باید دارای تابلو هشدار و محدودیت تردد باشد. فشار یا ضربه ناگهانی به بدنه‌ی پله‌برقی ممکن است باعث خمیدگی یا آسیب به ریل‌ها شود.

چک لیست شرایط نگهداری پله برقی در انبار

مورد بررسیوضعیت مطلوباقدام در صورت مشاهده مشکل
وضعیت روکش محافظبدون پارگی یا نفوذ گرد و غبارتعویض فوری روکش یا تعمیر درزها
رطوبت محیطکمتر از ۶۵٪استفاده از رطوبت‌گیر برقی
کف زیر دستگاهخشک، بدون نشست یا ترکهم‌سطح‌سازی مجدد
علائم خوردگی یا زنگ‌زدگیمشاهده نشودپاک‌سازی و اسپری ضد زنگ
سلامت چوب‌ها یا پایه‌هابدون ترک یا شکستگیجایگزینی سریع
وضعیت برچسب‌ها و شماره سریالخوانا و سالمبرچسب‌گذاری مجدد

نکات ایمنی و توصیه‌های اجرایی

  • از انبارکردن پله‌برقی‌ها در فضای باز حتی برای چند ساعت پرهیز شود، زیرا تابش مستقیم آفتاب می‌تواند باعث تغییر دمای ناگهانی و تغییر فرم سازه شود.
  • هر هفته باید یک بار بازدید فنی از وضعیت بسته‌بندی و تراز بودن انجام گیرد و نتیجه در فرم نگهداری ثبت شود.
  • هرگونه دسترسی به محموله باید تحت نظارت مهندس پروژه باشد تا احتمال آسیب یا جابه‌جایی اشتباه از بین برود.
  • پیش از شروع نصب، پوشش محافظ فقط زمانی باز شود که محیط نصب کاملاً پاک‌سازی شده باشد.

در واقع، مرحله‌ی انبارش پس از حمل و نقل پله برقی بخش حیاتی زنجیره لجستیکی محسوب می‌شود؛ چون تضمین می‌کند دستگاه با همان کیفیت کارخانه‌ای تا لحظه‌ی نصب سالم باقی بماند. غفلت از این مرحله می‌تواند خساراتی معادل با چند ده میلیون تومان هزینه‌ی تعمیر به پروژه تحمیل کند.

هماهنگی بین تیم حمل، نصاب و ناظر پروژه در حمل و نقل پله برقی

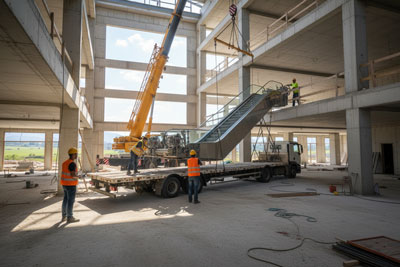

تیم نصب در حال تخلیه و انتقال پله‌برقی در محل پروژه با رعایت نکات ایمنی

فرآیند حمل و نقل پله برقی تنها یک عملیات فیزیکی نیست، بلکه زنجیره‌ای از وظایف هماهنگ بین چند تیم تخصصی است؛ از کارخانه تا کارگاه. هر خطا در هماهنگی این تیم‌ها می‌تواند باعث تأخیر در نصب یا حتی خسارت فنی شود. در پروژه‌های حرفه‌ای، این هماهنگی معمولاً در قالب یک برنامه مکتوب با عنوان Logistics Coordination Plan انجام می‌گیرد.

درباره سرویس پله برقی در سراسر ایران مطالعه کنید

نقش‌ها و مسئولیت‌ها در فرآیند حمل و نقل

  1. تیم تولید و کنترل کیفیت (کارخانه):
    مسئول بررسی نهایی، صدور گواهی سلامت فنی و آماده‌سازی برای بارگیری است. این تیم باید تمام مستندات فنی شامل نقشه حمل، مرکز ثقل، وزن دقیق، و نقاط مجاز برای لیفت را در اختیار تیم لجستیک قرار دهد.

  2. تیم حمل و لجستیک:
    مسئولیت انتخاب وسیله نقلیه مناسب، مسیر حمل، بیمه‌نامه و تجهیزات مهاربندی را برعهده دارد. این تیم باید از زمان خروج تا لحظه تخلیه در محل، وضعیت محموله را ردیابی و مستند کند. در بسیاری از پروژه‌های بزرگ، برای حمل و نقل پله برقی از GPS Tracking و سیستم‌های نظارت بر دما و لرزش استفاده می‌شود.

  3. تیم نصب:
    تیم نصب باید از جزئیات نحوه بسته‌بندی، ابعاد دقیق و محل قرارگیری نقاط لیفت مطلع باشد تا هنگام تخلیه و جانمایی نهایی، آسیبی به سازه وارد نشود. همکاری این تیم با ناظر پروژه در مرحله‌ی انتقال بسیار حیاتی است.

  4. ناظر پروژه یا مشاور فنی:
    نقش او تضمین انطباق تمام مراحل با استانداردهای ایمنی و مشخصات فنی است. ناظر باید بر باز و بسته شدن پوشش‌های حفاظتی، سلامت ظاهری دستگاه و چک‌لیست تحویل نظارت مستقیم داشته باشد.

جدول وظایف و مسئولیت‌ها در فرآیند حمل پله برقی

مرحلهوظیفه اصلیمسئول
برنامه‌ریزی پیش از حملتعیین زمان، وسیله نقلیه و مسیرمدیر لجستیک
بارگیری و تثبیت محمولهکنترل مرکز ثقل و مهاربندی صحیحسرپرست حمل
ردیابی در مسیرپایش موقعیت و دمای بارمسئول لجستیک
تخلیه در محل پروژههدایت عملیات ریگریسرپرست نصب
بازرسی پس از تحویلکنترل سلامت فنی و گزارش تصویریناظر پروژه

مستندسازی و ارتباط میان تیم‌ها

در پروژه‌های حرفه‌ای، هر محموله دارای یک Shipping File یا «پرونده حمل» است که شامل موارد زیر می‌شود:

  • فرم تحویل از کارخانه (Delivery Note)
  • عکس‌های بسته‌بندی و بارگیری
  • بیمه‌نامه و مشخصات راننده
  • چک‌لیست تخلیه در محل پروژه
  • امضای تحویل‌گیرنده و ناظر

این مستندات نه‌تنها در پیگیری کیفیت حمل و نقل پله برقی مؤثرند، بلکه در صورت بروز خسارت، برای ارزیابی مسئولیت‌ها نیز اهمیت قانونی دارند.

نکات اجرایی برای افزایش هماهنگی

  • همه‌ی زمان‌بندی‌ها در تقویم مشترک (مثلاً Google Calendar یا Trello) ثبت شود.
  • از گروه ارتباطی (واتساپ یا تلگرام) مخصوص پروژه برای ارسال موقعیت لحظه‌ای و تصاویر استفاده شود.
  • هر مرحله از حمل و نقل پله برقی باید با تأیید کتبی ناظر پروژه آغاز شود.
  • در صورت بروز تأخیر یا حادثه، گزارش باید ظرف حداکثر یک ساعت به مدیریت ارسال شود.

با اجرای دقیق این مراحل، پروژه بدون توقف و با حداقل خطا پیش خواهد رفت. در واقع، هماهنگی مؤثر میان تیم‌ها تضمین می‌کند که حمل و نقل پله برقی نه‌تنها ایمن، بلکه اقتصادی و زمان‌بندی‌شده انجام شود.

چالش‌های رایج در حمل و نقل پله برقی

نمای گرافیکی از فرآیند حمل و نقل پله برقی از کارخانه تا محل نصب شامل مراحل بارگیری، حمل و تخلیه

با وجود برنامه‌ریزی دقیق، عملیات حمل و نقل پله برقی همیشه بدون مشکل پیش نمی‌رود. پله‌برقی‌ها تجهیزات بسیار سنگین، طویل و حساس‌اند و کوچک‌ترین بی‌توجهی در حمل می‌تواند خسارت فنی و مالی زیادی ایجاد کند. در این بخش، متداول‌ترین چالش‌ها و راهکارهای تخصصی برای پیشگیری از آنها را بررسی می‌کنیم.

شناخت کامل اجزا و قطعات پله برقی

۱. آسیب فیزیکی در اثر لرزش یا ضربه

پله‌برقی‌ها معمولاً طولی بین ۱۰ تا ۲۰ متر دارند و هنگام حمل در کامیون یا کانتینر، اگر سیستم مهاربندی به‌درستی انجام نشود، فشارهای نقطه‌ای یا لرزش‌های پی‌درپی می‌تواند موجب خمیدگی سازه یا آسیب به ریل‌ها شود.
راهکار: استفاده از بست‌های چندلایه فلزی، بالشتک‌های ضربه‌گیر در نقاط تماس، و کنترل مداوم محکم بودن تسمه‌ها در طول مسیر.

۲. ورود رطوبت یا گرد و غبار

در صورت نگهداری نامناسب در انبار یا توقف طولانی کامیون در هوای مرطوب، رطوبت وارد محفظه‌های داخلی و تابلوهای کنترلی می‌شود.
راهکار: استفاده از پوشش ضد رطوبت (Moisture Barrier Bag) و خشک‌کن سیلیکاژل در هر پکیج.

۳. مشکلات مسیر و دسترسی

در بسیاری از پروژه‌های شهری، مسیر دسترسی به محل نصب تنگ، پرشیب یا دارای محدودیت ارتفاع است. عبور کامیون از خیابان‌های باریک یا رمپ‌های ساختمان‌های در حال ساخت یکی از اصلی‌ترین چالش‌های حمل و نقل پله برقی محسوب می‌شود.
راهکار: بازدید میدانی از مسیر پیش از بارگیری و در صورت نیاز، استفاده از تریلرهای کوتاه با سیستم تعلیق هیدرولیکی قابل تنظیم.

۴. نبود هماهنگی بین پیمانکار و تیم حمل

در برخی پروژه‌ها، تاریخ تحویل با برنامه‌ی آماده‌سازی سایت هماهنگ نیست و محموله زودتر از موعد به محل می‌رسد. نتیجه آن، انبار نامناسب یا آسیب به دستگاه است.
راهکار: ایجاد تقویم مشترک لجستیکی میان پیمانکار اصلی، تیم نصب و حمل‌ونقل و تأیید نهایی زمان ارسال توسط ناظر پروژه.

۵. خطا در تخلیه یا مهاربندی نامناسب

استفاده از جرثقیل یا لیفتراک بدون رعایت زاویه مناسب یا استفاده از نقاط لیفت اشتباه می‌تواند منجر به تاب برداشتن یا شکستگی اجزا شود.
راهکار: آموزش تخصصی اپراتورها بر اساس دستورالعمل سازنده و استفاده از اسپردر بار برای توزیع متعادل نیرو.

۶. آسیب در حین انتقال بین‌المللی

در حمل‌های چندمرحله‌ای (مثلاً از آلمان تا ایران)، بارگیری و تخلیه چندباره در گمرک‌ها و اسکله‌ها خطرناک‌ترین بخش کار است.
راهکار: استفاده از بیمه حمل بین‌المللی و قرارداد با شرکت‌های تخصصی در حمل و نقل پله برقی که تجربه در زمینه تجهیزات سنگین دارند.

۷. خطای انسانی و مستندسازی ناقص

در برخی پروژه‌ها، پس از تحویل، اختلافاتی میان طرفین درباره وضعیت سلامت دستگاه به‌وجود می‌آید، چون گزارش و عکس از وضعیت قبل از حمل وجود ندارد.
راهکار: عکسبرداری کامل از تمام زوایا قبل و بعد از هر مرحله حمل، ثبت در پرونده‌ی حمل و امضای تحویل توسط هر سه تیم (کارخانه، حمل، ناظر).

در مجموع، کنترل دقیق تمامی این عوامل، به‌ویژه در پروژه‌های چندمرحله‌ای، تضمین می‌کند که حمل و نقل پله برقی به‌صورت ایمن، مستند و قابل ردیابی انجام شود. به همین دلیل، بسیاری از شرکت‌های معتبر مانند پله برقی لاین، برای هر محموله، دفترچه‌ی مخصوص «Logistics Safety Report» تهیه می‌کنند که در آن تمام مراحل ثبت و تأیید می‌شود.

در نهایت، باید گفت که حمل و نقل پله برقی نه صرفاً یک عملیات فیزیکی، بلکه یک فرآیند کاملاً فنی، مهندسی و زمان‌محور است که بر موفقیت کل پروژه تأثیر مستقیم دارد. هر مرحله از این مسیر — از آماده‌سازی در کارخانه گرفته تا ورود به محل نصب — باید با دقت، مستندسازی و رعایت استانداردهای ایمنی انجام شود.

خرید انواع قطعات پله برقی از فروشگاه آنلاین لاین

جمع‌بندی و توصیه‌های نهایی درباره حمل و نقل پله برقی

در طول مقاله دیدیم که کیفیت نهایی عملکرد پله‌برقی وابسته به سه اصل است:

  1. برنامه‌ریزی دقیق و انتخاب روش حمل مناسب
  2. هماهنگی کامل بین تیم‌های حمل، نصب و نظارت
  3. رعایت الزامات ایمنی و نگهداری اصولی قبل از نصب

هر پروژه‌ای که این سه اصل را رعایت کند، نه‌تنها از آسیب‌های فیزیکی و هزینه‌های اضافی جلوگیری می‌کند، بلکه تحویل به‌موقع و مطمئن تجهیزات را نیز تضمین خواهد کرد.
از سوی دیگر، شرکت‌های معتبر معمولاً با تکیه بر تجربه و فناوری روز، فرآیند حمل و نقل پله برقی را به یک عملیات استاندارد و قابل اعتماد تبدیل کرده‌اند. در پروژه‌های مدرن، استفاده از حسگرهای لرزش، GPS Tracking، و گزارش‌های دیجیتالی لحظه‌ای به بخشی جدایی‌ناپذیر از سیستم حمل تبدیل شده است.

در پایان، باید یادآور شد که بی‌توجهی به جزئیات ظاهراً ساده — مانند نحوه مهاربندی، شرایط انبار یا زمان‌بندی ارسال — می‌تواند تأثیری بسیار بزرگ بر هزینه و زمان پروژه بگذارد. بنابراین، اجرای دقیق استانداردها و حضور کارشناسان فنی در تمام مراحل حمل و نقل پله برقی، تنها راه تضمین ایمنی، دوام و بهره‌وری در پروژه‌های ساخت‌وساز مدرن است.

برنامه‌ریزی سرویس پله‌برقی بر اساس میزان استفاده

برنامه‌ریزی سرویس پله‌برقی بر اساس میزان استفاده

راهنمای جامع برنامه‌ریزی سرویس پله‌برقی بر اساس میزان استفاده. بررسی استانداردها، مدل‌های نگهداری (TBM، CBM، PdM)، عوامل کلیدی زمان‌بندی، هزینه و قراردادها. خدمات تخصصی توسط پله‌برقی لاین در مجموعه الماس ویستا جاوید.

راهنمای مهندسی محاسبه طول پله برقی: تأثیر مستقیم مکان نصب و کاربری

راهنمای مهندسی محاسبه طول پله برقی: تأثیر مستقیم مکان نصب و کاربری

راهنمای جامع محاسبه طول پله برقی (افقی و سازه). تأثیر مکان نصب (تجاری، مترو)، شیب (۳۰ و ۳5 درجه) و ارتفاع بر ابعاد و فرمول‌های مهندسی پله برقی.

تعمیر قطعات پله برقی

تعمیر قطعات پله برقی

راهنمای کامل تعمیر قطعات پله برقی شامل عیب‌یابی، روش‌های نگهداری، افزایش عمر مفید، و نکات مهم برای استفاده از قطعات اصل و استاندارد. مناسب برای ارتقاء ایمنی و کاهش هزینه‌ها.

استانداردهای جهانی پله برقی

استانداردهای جهانی پله برقی

پله برقی لاین، نماینده رسمی لاین لیفت آلمان در ایران، ارائه‌دهنده پله برقی و قطعات پله برقی مطابق با استانداردهای جهانی. خرید پله برقی ایمن و با کیفیت.

زنجیر استپ چین و رولر پله برقی: راهنمای جامع انتخاب، نگهداری و خرید

زنجیر استپ چین و رولر پله برقی: راهنمای جامع انتخاب، نگهداری و خرید

صفر تا صد زنجیر استپ چین و رولر پله برقی! در این راهنمای جامع با اصول نگهداری، علائم خرابی و نکات کلیدی برای خرید قطعات اصلی و استاندارد آشنا شوید.
